2018年4月,習近平總書記在視察長江經濟帶和深入推動長江經濟帶發展座談會上明確指出要把修復長江生態環境擺在壓倒性位置,努力把長江經濟帶建設成為生態更優美、經濟更協調的黃金經濟帶,探索出一條生態優先、綠色發展新路子。習近平總書記的指示讓江蘇省和句容市政府看到也看清了未來的可持續發展之路,并研究圈定了句容市長江沿線國土空間生態修復的“主戰場”和“硬骨頭”——沿長江兩岸10km范圍內的37座廢棄礦山,而打下這場硬仗首戰的就是我們“井巷鐵軍”。
自集團公司承接該項目以來,歷時半年,在全體干部職工的共同努力、攻堅克難下,項目全面通過了省、市兩級驗收,為句容市重塑了青山綠水,再造了金山銀山,為綠色句容、生態句容建設貢獻了井巷力量,也為集團公司創造了較好的經濟效益和社會效益。
在項目施工期間,先后有多位相關領導調研指導工作并給予充分肯定:
——2020年10月25日,句容市委常委、常務副市長宋飛雄在調研中對集團公司能夠有條不紊的推進工程進度提出了表揚,并要求我們繼續發揚國企吃苦耐勞的精神,頑強拼搏的斗志,爭取早日完成生態修復工作。
——2020年12月16日,句容市委書記潘群在調研后肯定了項目的進展情況,并希望集團公司保持好當前的工作作風和干勁,發揮在礦山整治修復方面的經驗和水平,科學規劃,統籌安排,保質保量安全快速推進項目建設,為長江經濟帶生態修復和環境保護建設做出貢獻。
——2020年12月22日,浙江省自然資源廳地勘處二級調研員王援高在深入多個修復宕口開展實地指導,詳細了解各宕口的施工情況及難點后,對項目目前的總體進展情況和文明標化建設表示充分肯定,對項目部給予了政治站位高、專業能力強、精神面貌好的高度評價。
——2021年1月7日,浙江省自然資源廳副廳長陳遠景到項目調研工作時充分肯定了項目部的工作,同時對項目提出“三堅持,兩不忘”的具體要求:一要堅持生命至上,安全第一;二要堅持系統管理,協作共贏;三要堅持科研創新,爭杯創優;四是不忘疫情防控,五是不忘廉潔自律。
——2021年4月28日,浙江省核工業二六二大隊黨委書記、隊長張軍檢查指導時強調,要及時總結經驗,加強科技攻關力度,施工工藝、工法要深入總結,形成生態修復工程的核心技術;要持續抓好安全與防疫工作,安排好職工的生產生活。
——2021年7月1日,浙江省地勘局副局長陳啟強到項目檢查指導工作,對項目取得的“零質量安全事故,如期完成施工,經濟效益顯著”的三個優點給予了充分肯定。
鐵軍集結,吹響攻堅沖鋒號

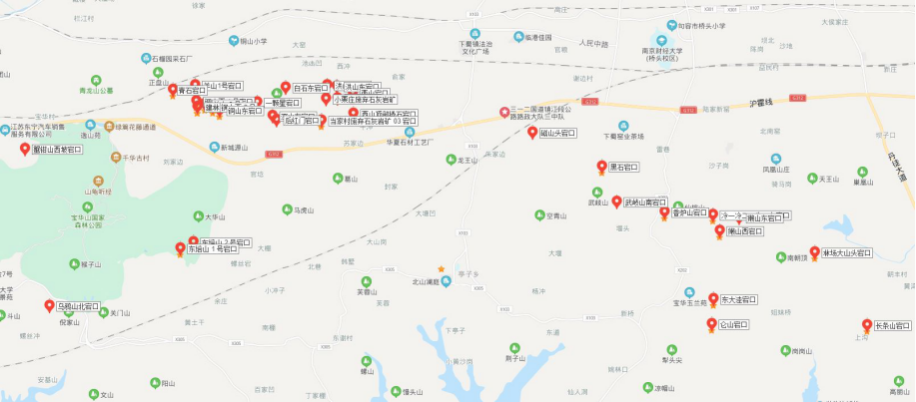

句容市長江沿線國土空間生態修復工程是江蘇省境內同類項目中單體最大、廢棄礦山最多、施工戰線長的項目,包含37個廢棄露天礦山生態修復圖斑,分布于句容市寶華、下蜀、邊城三鎮綿延30多公里,共涉及礦山治理設計削坡土石方總量221萬立方米,總投資超3億元。按照設計要求,要在六個月的工期內完成全部生態修復任務,施工壓力巨大。
在接到中標通知當天,集團公司立即選配了老中青相結合的項目班子和成員,組建施工項目部,并責成地環分公司主要負責人親自掛帥,趕赴一線靠前指揮項目運作,確保在項目攻堅期間穩得住、沖得上、啃得下;中標當月就完成了37個廢棄礦山施工班組的組建,調動各類人員600余名,各類大型機械設備250余臺。井巷集團地環分公司高效率、高質量的完成了項目攻堅戰的大集結和總動員,并得到了江蘇省自然資源廳國土空間生態修復處處長黃強的高度肯定:“短短一個月,能在37個廢棄礦山都組織施工,而且都進展神速,井巷集團和項目部的組織協調能力不容小覷,這種處理事情的效率和能力值得稱贊?!?/span>
鐵軍揚威,巧攻完克兩難關
“戰線”長、“區塊”散、“目標”多、“戰期”緊,都是擺在井巷鐵軍面前的一道道難關,尤其是廢棄礦山治理類項目一直存在的兩個繞不過去的難題——政策處理、地災隱患,更是棘手。面對錯綜復雜且千頭萬緒的“戰況”,項目部全體干部職工合理分工、倒排工期,制定了詳實的“作戰計劃”,為確保奪取最后的勝利奠定了堅實的基礎,特別是針對“戰役”中的兩難關,更是精巧安排、重點攻克。
首戰政策處理。該項目綿延三鎮六村,生態修復范圍內情況復雜、利益交錯,涉及林地約60畝,墳穴8處,魚塘6個,青苗地20畝,廠房3處,礦石加工機組1條,更與寶華山國家森林公園保護紅線有作業面交叉,政策處理難度極大。為確保工程建設按時順利施工,項目部成立專項政策處理領導小組和老中青三名黨員組成的先鋒崗,項目經理親自掛帥,提出:要多方統籌,全面考慮,在最短的時間內,迅速、高效、全面地解決政策處理難題。一是條塊結合,穩步推進,項目部分成兩個政策處理小組,采取分鎮包片機制責任到人,通過主動對接監管單位、業主單位、屬地政府,積極爭取當?shù)卮逦С郑纬珊狭?,完美搭檔,同時工作組每周召開一次工作例會,列計劃,報進度,議難點,快準狠解決各種問題。二是進村入戶,加強宣傳,項目部老同志充分發揮井巷人“鐵腳掌”特色,高頻次奔赴自己包干的各個政策處理現場,從早到晚向村民、廠主進行宣傳和協調,最終得到各方的認可、理解和支持,并積極配合相關工作。三是借力用力,靈活處置,7個廢棄礦山和寶華山國家森林公園的區域交叉問題是政策處理的難點,項目部負責人多次主動對接自規局爭取政策支持,提出了先施工后恢復的處置意見,并由自規局出面與森林管委會協商,最終妥善解決了這個矛盾。
決戰地災預防。項目治理區受多年礦山開采活動影響,原始地表形態、土壤結構、地表生物等被嚴重破壞,形成了大量高陡、裸露的巖質邊坡,這些邊坡普遍存在崩塌和順層滑塌等地質災害隱患。為確保項目安全施工,為建黨百年平安護航,項目部在靈活運用傳統的地質災害防治、宕底廢棄地治理、植被地貌恢復等工藝的同時,積極引入先進的信息化施工管理和動態監測技術,全項目運用數字化遠程監控,輔以無人機定期航拍監控,實現作業面監控零死角;對地質構造發育、條件復雜的宕口,投入了省內唯一的邊坡監測儀和位移傳感器,輔以兩套雙軸傾斜計、三套深部測斜傳感器套和一套雨量計,依托云計算、大數據和人工智能等新技術,實現監測數據的自動采集、自動傳輸、智能分析,構建了地質災害智能化監測預警模型,實現了對地質災害體的穩定性評價及趨勢預測,為地質災害防災減災決策提供技術支持,也確保了項目施工全周期內安全生產“零”事故。

深孔位移監測

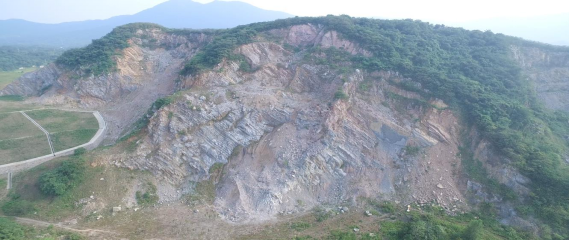

武岐山南宕口是本工程中典型的動態設計,信息化施工項目,項目部在第一時間編制了監測方案,并指定由經驗豐富的老黨員負責帶隊,技術員全程跟進監測信息。項目部根據監測數據和宕口邊坡實際,提出了針對不同分區、分段采取不同治理措施的意見并得到了業主支持、設計方認可,在有效消除地質災害隱患的同時,也避免了后期施工發生次生地質災害的巨大隱患。

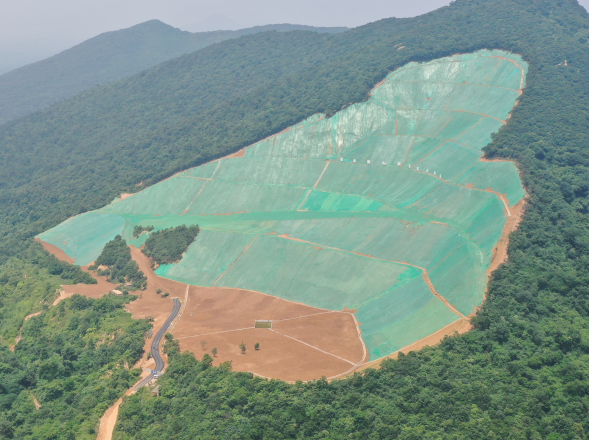

武岐山南宕口治理后
鐵軍凱旋,戰果豐碩美名揚
歷時半年,在全體干部職工的共同努力、攻堅克難下,項目全面通過了省、市兩級驗收,為句容市重塑了青山綠水,再造了金山銀山:消除了項目所在區域內8處地質隱患,有效降低了山體水土流失率,被破壞的山體植被得到明顯恢復,生態環境得到極大的改善;有力的促進了當?shù)赝恋丶s化利用和廢棄礦地再利用,新增建設用地指標約2700畝,大大緩解了日益突出的城鄉用地壓力,同時為當?shù)匦略隽值丶s2390畝,新增耕地約1050畝,創造潛在經濟價值數十億,踐行了“井巷鐵軍”進駐之初“以一流的團隊精神和敬業態度,一流的治理理念和治理手段,一流的安全管控和防控措施,將長江沿線生態治理項目打造成樣板工程、精品工程和標桿工程”的誓言,為綠色句容、生態句容建設貢獻了井巷力量,也為集團公司創造了較好的經濟效益和社會效益。(葉宏)
